Bauherr:

Bundesrepublik Deutschland, Freistaat Thüringen, Gemeinde Kaulsdorf

Baulänge:

800 m

Fahrbahnbreite:

7,50 m

Bauzeit:

Baubeginn:   04.09.2017


Kosten:

ca. 3.200 T €

Beschreibung der Baumaßnahme

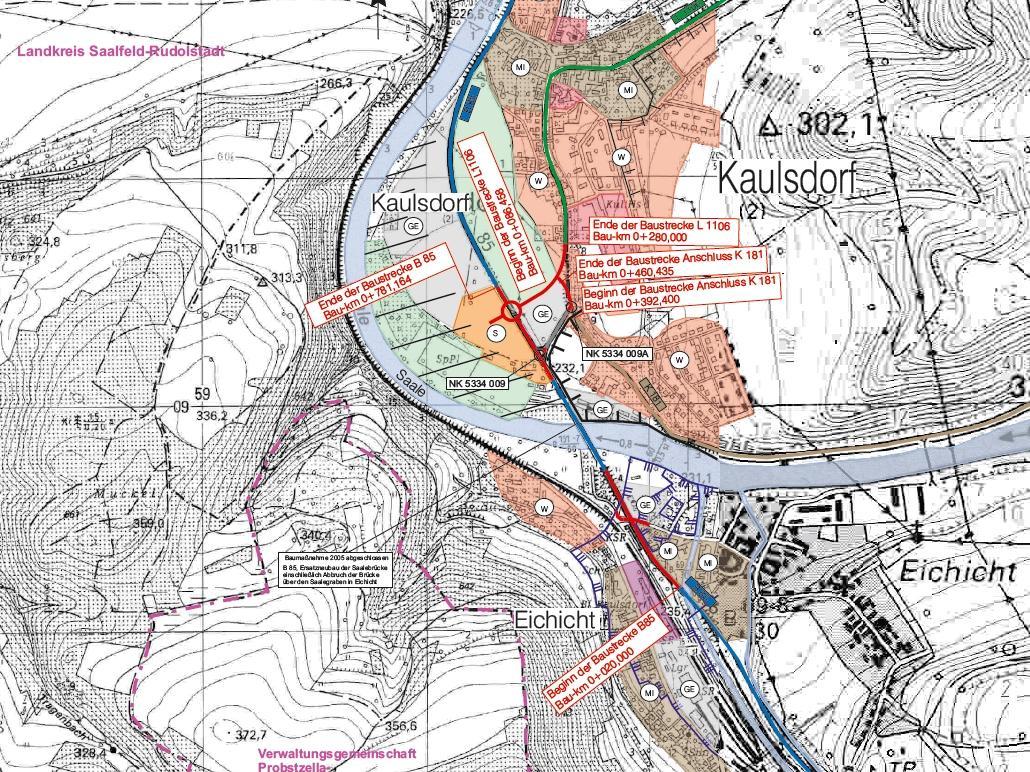

Zur Verbesserung der Verkehrsverhältnisse in der Ortslage Kaulsdorf wird die B 85 in 2 Bauabschnitten auf einer Länge von ca. 560 m grundhaft ausgebaut. Die Landesstraße L 1106 sowie die Zufahrt zum Gewerbegebiet werden durch einen neu zu errichtenden Kreisverkehrsplatz an die Bundesstraße B 85 angeschlossen. Dazu erfolgt ein Neu- und Ausbau der L 1106 auf einer Länge von ca. 165 m.

Die ehemalige Strecke der L 1106 wird zurückgebaut. Der bisherige Anschluss der L 1106 an die B 85 wird zurückgebaut und durch den Neubau eines Kreisverkehrsplatzes neu gestaltet. Der Anschluss der K 181 an die L 1106 wird komplett neu geformt.

Vom Abzweig Eichicht bis zum ehemaligen Anschluss der L 1106 werden Rad- / Gehwege durchgängig geschaffen.

Parallel zu den Bauarbeiten in der Ortslage Kaulsdorf wird der Knotenpunkt B 85 / OT Eichicht (Straße „Am Anger“ und Bahnhofszufahrt) um- und ausgebaut. Die Zufahrten werden geändert, um bessere Einsehbarkeit zu gewährleisten und damit das Gefährdungspotential zu verringern. Zusätzlich wird die ehemalige Fußgängerampel wieder aktiviert, um eine sichere Querung für Fußgänger und Radfahrer zu gewährleisten. Die Straßendecke auf der Saalebrücke wird saniert.

Die Straßenentwässerung wird komplett erneuert und um zwei Regenklär- bzw. Absetzbecken ergänzt. Die Brückenentwässerung der Saalebrücke wird an das neue System angeschlossen.

Die Fertigstellung der Straßenbauarbeiten ist für Ende November 2018 geplant.

Die landschaftspflegerischen Arbeiten (Begrünung des Kreisverkehrs, Bepflanzung usw.) beginnen im Herbst 2018.
