L 1172 Ortsumgehung Schönfeld-Ringleben

Bauherr:

Freistaat Thüringen, endvertreten durch das TLBV, Region Nord

Baulänge:

5.897 m

Bauzeit:

1. Bauabschnitt: 12/2014 - 11/2016
2. Bauabschnitt: 06/2019 - 12/2021

Kosten:

ca. 14.128.000. €

Beschreibung der Baumaßnahme

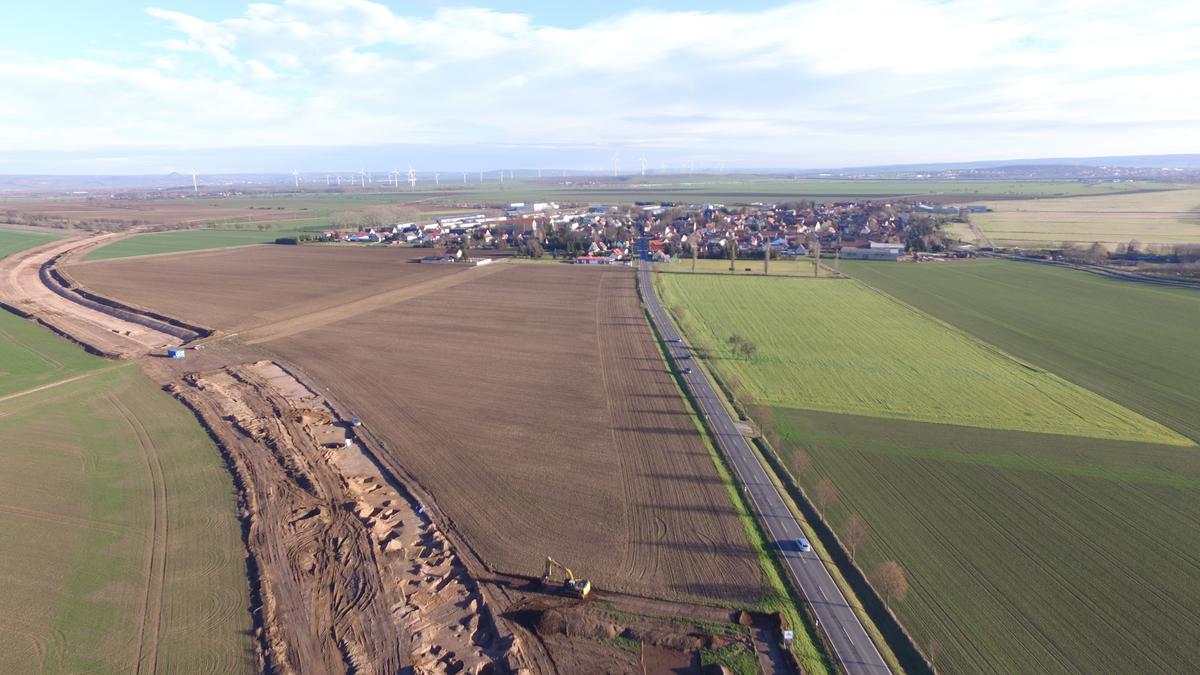

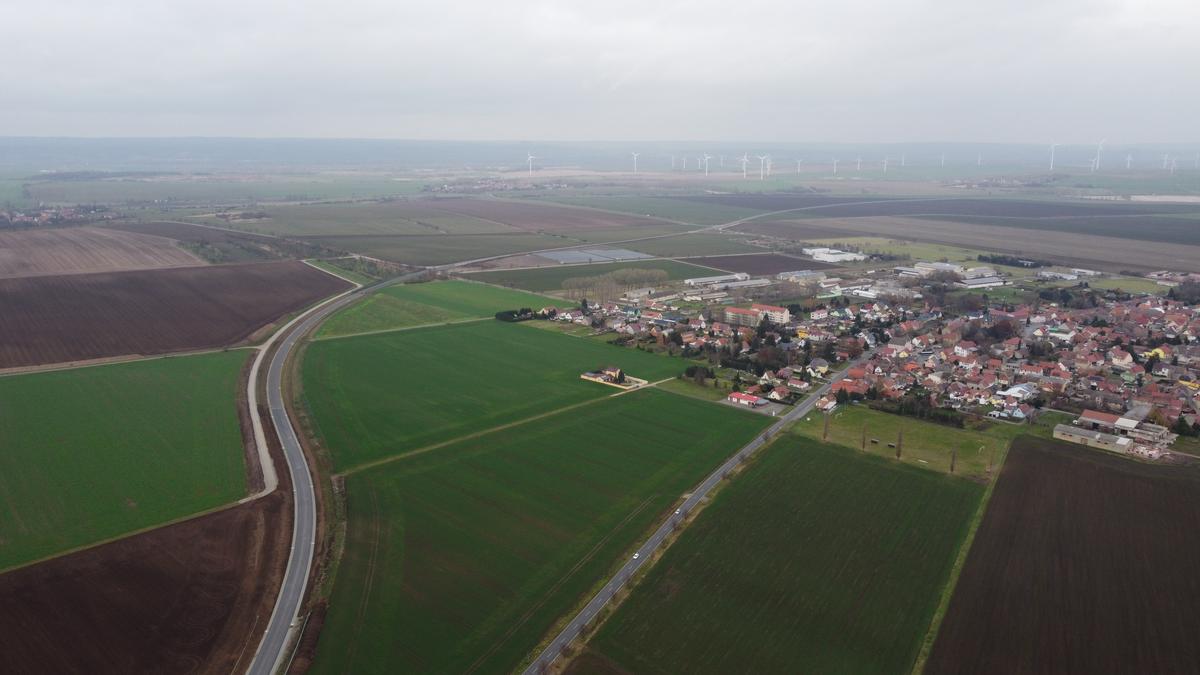

Mit der Ortsumgehung (OU) Schönfeld – Ringleben ist die Fortführung der L 1172 in Richtung Westen fertiggestellt. Hierbei handelt es sich um einen Straßenneubau, der westlich von Ringleben an der bestehenden L 1172 beginnt. In einem großen Bogen werden die Ortslagen Ringleben und Schönfeld nördlich umgangen, um auf Höhe der Anschlussstelle Artern (A 71) an die hier befindliche OU Artern (L 1172) anzubinden.


Die L 1172 OU Schönfeld - Ringleben ist eine Landesstraße mit der Funktion einer überregionalen Straßenverbindung. Mit der neuen Linienführung wurde eine Verbesserung der Verkehrsverhältnisse erreicht. Die Ortslagen werden deutlich vom Durchgangsverkehr entlastet. Weiterhin wird die Industriegroßfläche „Artern Unstrut“ bestmöglich an das überregionale Straßennetz angeschlossen.

Die Trassenführung der L 1172 war integraler Bestandteil der im Landesentwicklungsprogramm (LEP) des Freistaates Thüringen ausgewiesenen überregional bedeutsamen Straßenverbindung Artern -Sondershausen. Sie erfüllt die Ziele des LEP, Trassenführungen so zu konzipieren, dass diese zu einer Entlastung von Ortsdurchfahrten hinsichtlich Verkehrslärm und Schadstoffe beitragen.


Die Gesamtlänge der Baustrecke beträgt 5.897 m zuzüglich der Länge der folgenden drei Knotenarme:
Knoten 1: L 1172 - OU / K 525 182 m
Knoten 2: L 1172 - OU / L 1221 362 m
Knoten 3: L 1172 – OU / Anschluss Industriegebiet 45 m


Das Baurecht wurde mit dem Planfeststellungsbeschluss vom 26.05.2014 erlangt.

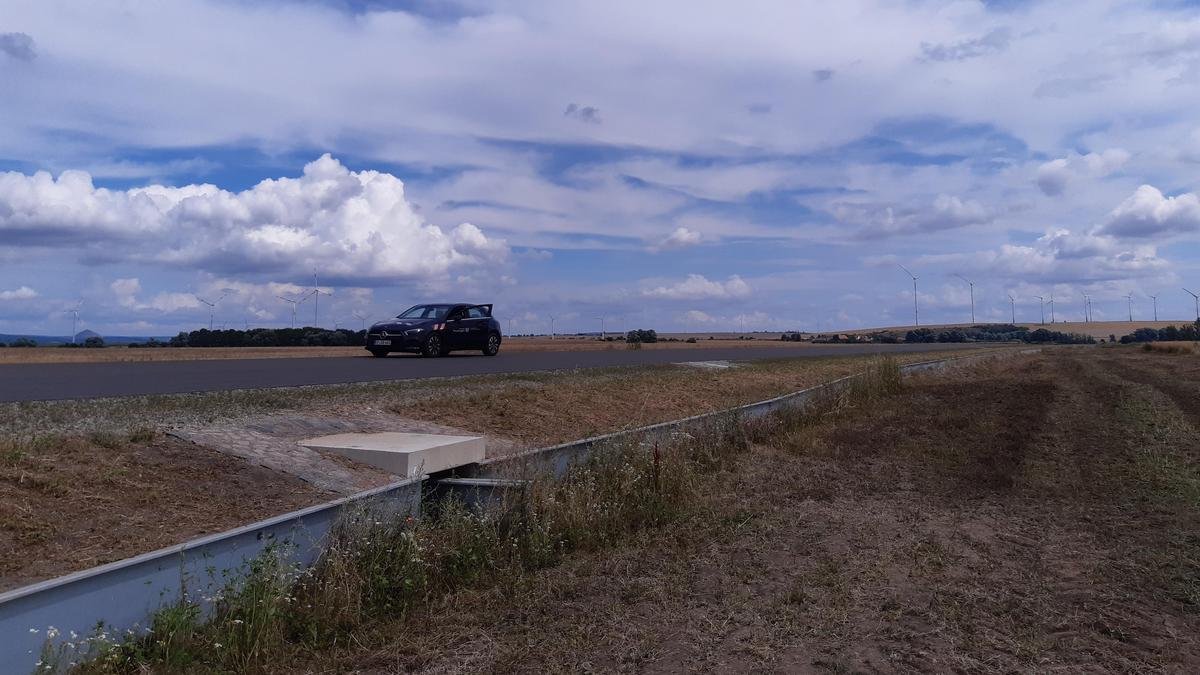

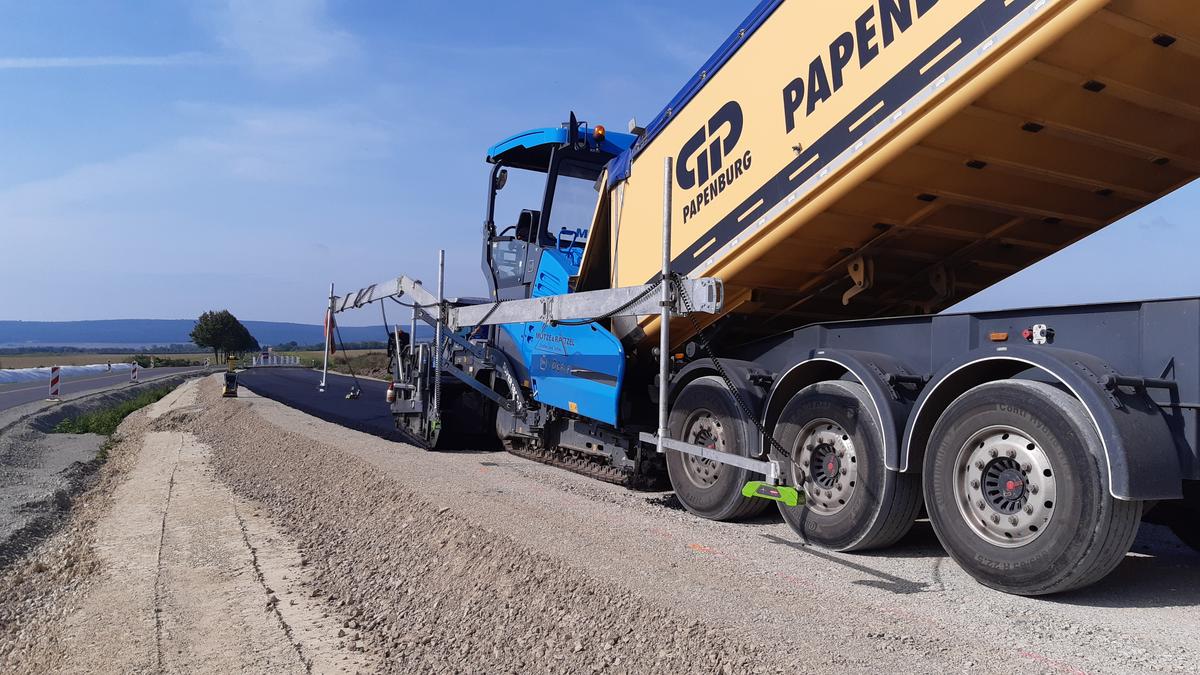

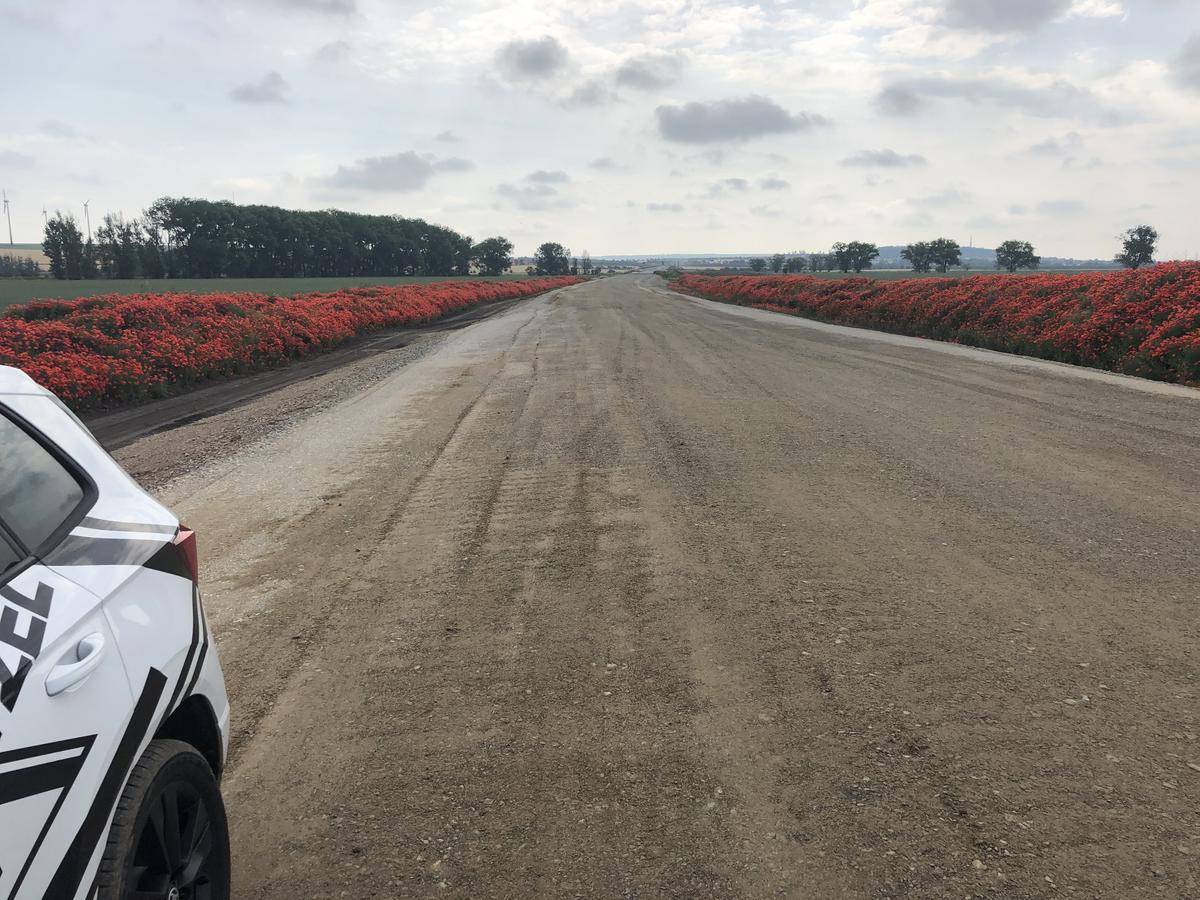

Die bauliche Umsetzung erfolgte in zwei Bauabschnitten.

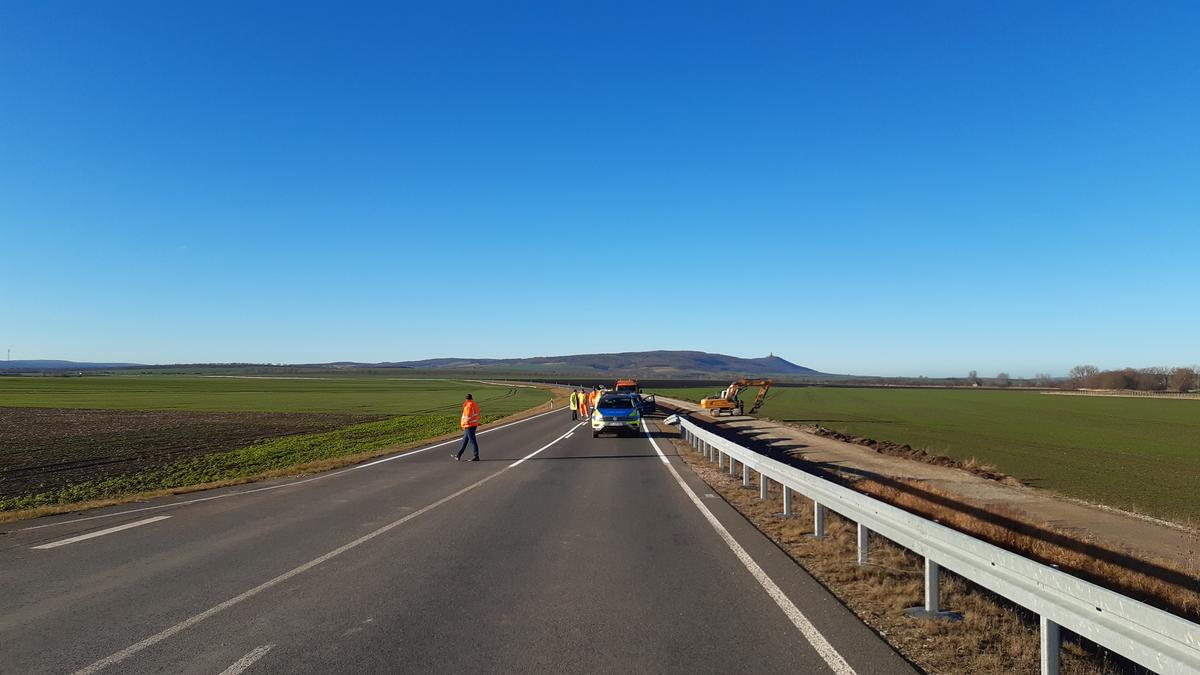

Die Verkehrsfreigabe des ersten und zweiten Bauabschnittes war am 21.12.2021.

Restarbeiten erfolgen im ersten Quartal 2022. (Text: TLBV)

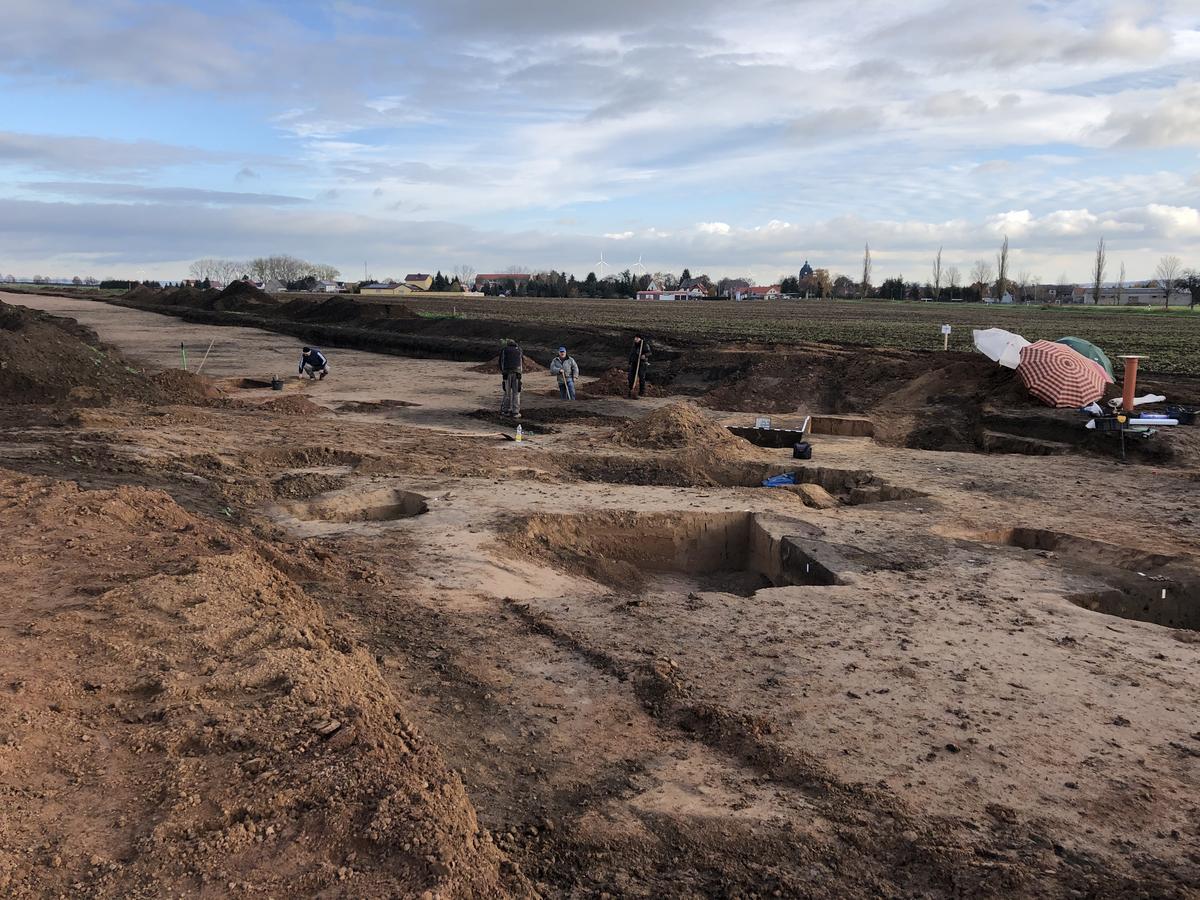

Bislang unbekannte Fundplätze aus verschiedenen Zeiten kamen zum Vorschein

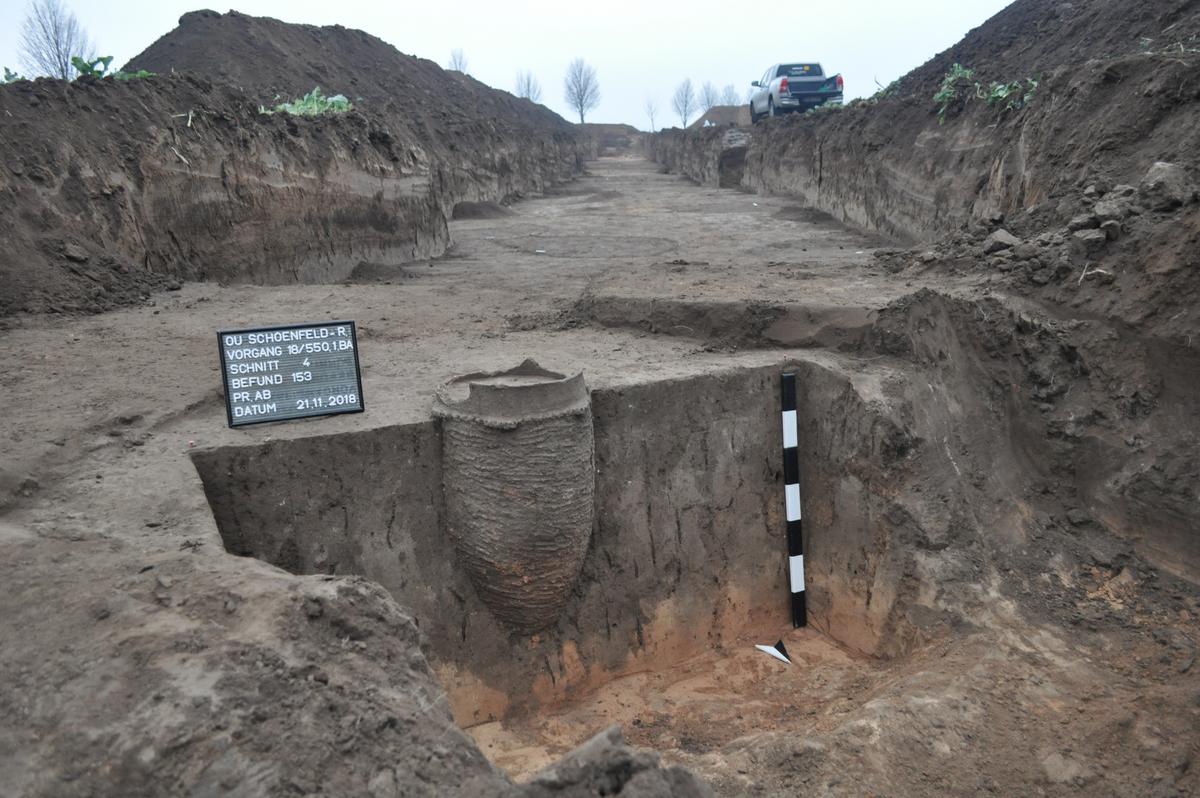

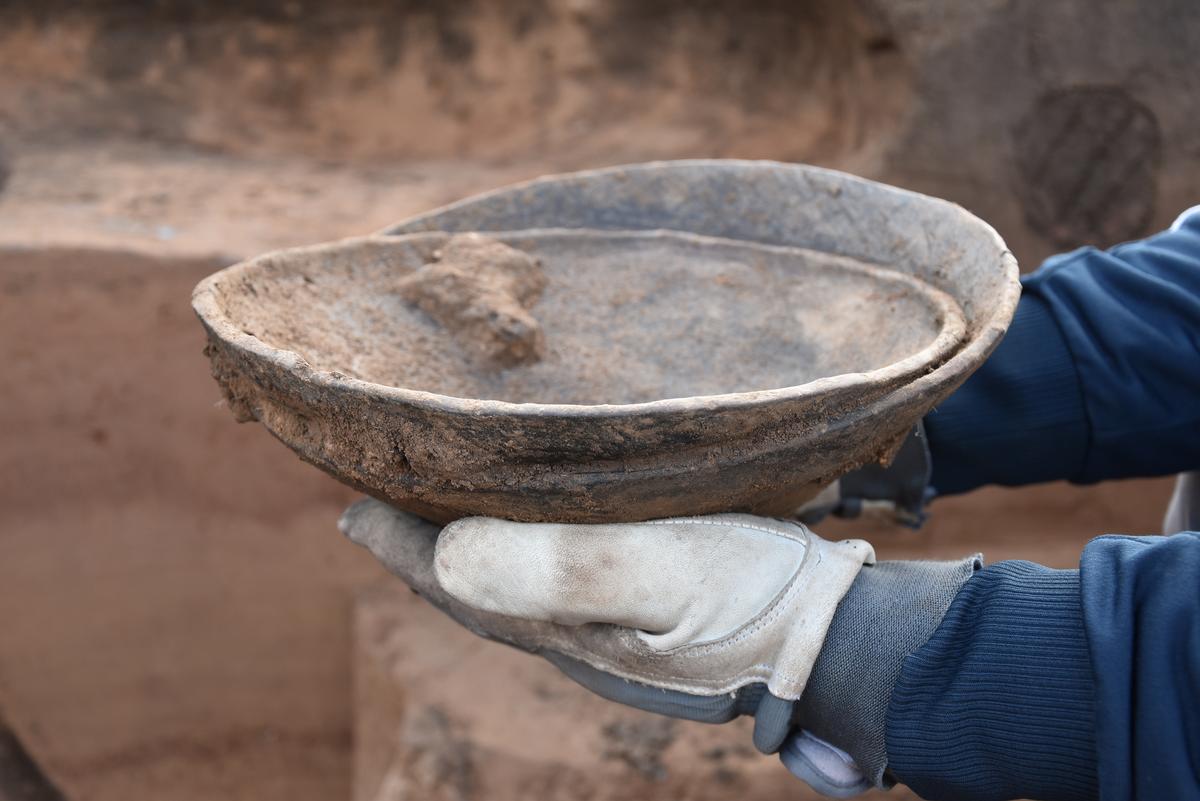

Anlässlich der Baumaßnahmen an der Ortsumfahrung Schönfeld-Ringleben konnten durch das Thüringer Landesamt für Denkmalpflege und Archäologie (TLDA) von Ende 2018 bis zum Frühjahr 2020 mehrere bisher unbekannte Fundplätze verschiedener Zeitstellungen dokumentiert werden. Den Schwerpunkt der Ausgrabungen bildete ein mehrperiodischer Siedlungsplatz im Westen vor der Ortschaft Ringleben. Hier fanden sich auf ca. 1,5 ha zusammenhängender Fläche über 1000 Befunde einer sehr großen spätbronzezeitlichen Siedlung der sogenannten „Unstrutgruppe“ (1200 - 800 v. Chr.) sowie einer frühbronzezeitlichen Vorgängerbesiedlung (2300 - 1600 v. Chr.) als auch einige Reihengräber aus der Völkerwanderungszeit (375/376 - 568 n. Chr.). (Text: TLDA)
